sexta-feira, 29 de fevereiro de 2008

Perfuratriz vai para o lado direito do terreno.

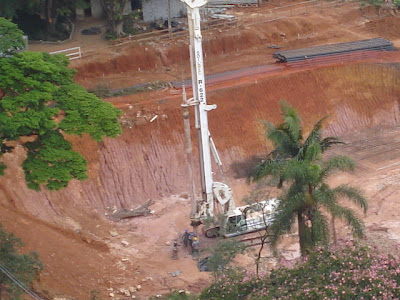

A perfuratriz que faz a fundação: estaca hélice foi para o lado direito do terreno [visto pela Manoel da Nóbrega]. Ao lado, estão fazendo outro tipo de fundação: estaca raiz.
O terreno tem muita variedade de solo portanto, três tipos diferentes de fundação estão sendo feitas.

terça-feira, 26 de fevereiro de 2008

Mais telas de proteção são intaladas.

Telas de proteção foram instaladas em outros lugares de riscos.
Os outdoors da Manoel da Nóbrega foram ilumidados, porém os da Graciosa ainda não receberam iluminação

Tela de proteção é instalada.

Esse tipo de tela plástica é utilizada em obras e áreas de risco, com a função de sinalização, proteção de corpo e delimitação de obra.

Operários ficam mais uma vez até mais tarde.

Por volta das 19:00 hs, os operários ainda estavam no terreno. A iluminação foi ampliada.

Caminhão fica atolado.

Um caminhão de concreto ficou atolado por causa da terra úmida. Ele foi retirado com o auxílio da escavadeira.

sexta-feira, 22 de fevereiro de 2008

Muita chuva deixa o terreno inundado.

Estaca raiz.

Estaca hélice.

O resultado da chuva forte de ontem foi esse, que vocês podem observar na foto acima. A chuva que castigou o ABC deixou o terreno inundado em algumas partes e a terra úmida, atrapalhando, mais uma vez, os trabalhos.

quinta-feira, 21 de fevereiro de 2008

Chuva forte.

Choveu muito hoje durante a tarde. O terreno ficou encharcado rapidamente. Isso provavelmente atrapalhará os trabalhos de amanhã.

Devido os diferentes tipos de solo no terreno, três tipos de fundações estão sendo feitas: Estaca injetada[canto esquerdo] ,estaca hélice [meio] e estaca raiz [canto direito]

quarta-feira, 20 de fevereiro de 2008

Iluminado.

Mais uma vez, uma máquina chegou ao terreno por volta da meia noite. É uma perfuratriz [M9-1]. O local foi bem iluminado hoje.

terça-feira, 19 de fevereiro de 2008

Máquinas chegam à noite.

Aproximadamente meia noite - Soilmac R622

Aproximadamente dez horas - Retroescavadeira.

segunda-feira, 18 de fevereiro de 2008

Horário de verão acabou e operários trabalham ao anoitecer.

Como o horário de verão acabou, a noite vem mais rápida, fazendo os operários trabalharem no escuro. Os trabalhos foram até tarde hoje, por volta das 2Ohs os operários estavam trabalhando ainda.

Quero agradecer a todos os leitores que visitam o Blogger diariamente pelos 4.OOO acessos realizados até hoje. Continuem acessando.

sábado, 16 de fevereiro de 2008

16 caminhões basculantes trabalham na terraplenagem.

15.02.2008

16.02.2008

Os silos foram abastecidos com água, fios elétricos foram instalados, e 16 caminhões basculantes transportam toda terra que sai do terreno. Cada caminhão transporta em média 32 m³ de terra por vez. É muita terra.
Uma perfuratriz, um guindaste, um bate-estaca, dezesseis caminhões, duas escavadeiras, um trator de esteira e três caminhões de concreto estão presentes no terreno.

quinta-feira, 14 de fevereiro de 2008

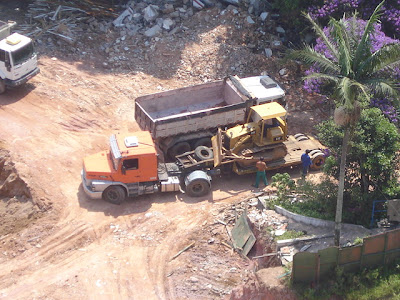

Muito trabalho.

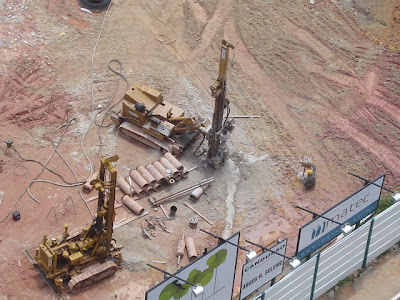

Enquanto a perfuratriz está trabalhando, operários estão retirando algumas árvores, estacas estão sendo colocadas, trabalhos de terraplenagem, trabalhos de topografica... O dia hoje foi bem movimentado. Muito barulho também. As obras estão indo a todo vapor para o shopping ser entregue no começo do ano que vem.

quarta-feira, 13 de fevereiro de 2008

Mais árvores são retiradas.


Mais árvores e alguns galhos de outras árvores foram derrubadas.
Iniciaram os trabalhos de fundação, com a escavação do terreno por uma perfuratriz.


Blogger Shopping Praça da Moça- Diadema
